Stamrenovering tidplan

Som informerats tidigare kommer det att genomföras en stamrenovering i våra radhus med start v32.

OBS! Under detta arbete är det MYCKET VIKTIGT att absolut inget vatten får komma ner i avloppsledningarna! Om så ändå händer pga slarv från medlemmen kommer visst arbete (bl a rengöring och torkning) att behöva göras om. Dessa extra kostnader får den enskilde medlemmen själv stå för – eventuellt kan medlemmens hemförsäkringen täcka detta.

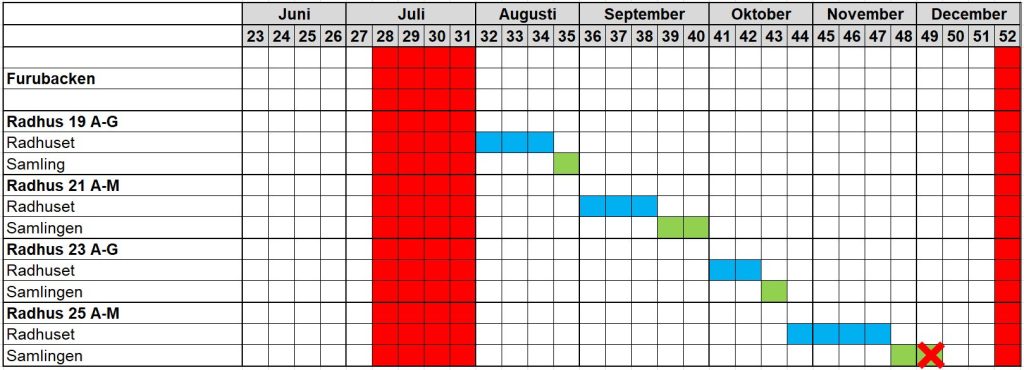

Följande är en översiktlig och PRELIMINÄR PLAN för hur arbetet kommer att läggas upp. Man jobbar som tidigare sagts mån-tors varje vecka med 10-timmarsdagar och börjar kl 07:00.

”Radhuset” avser alltså steg ETT när arbetet utförs i respektive radhuslägenhet. ”Samling” avser steg TVÅ när arbetet utförs på den gemensamma ledningen under radhuset.

Vi kommer att uppdatera denna nyhetssida när vi vet mera ”exakta” datum då arbetet kommer att göras i varje lägenhet.

OBS! Proline har precis bytt team som jobbar med reliningen och det nya teamet har en betydligt mera optimistisk tidplan än det förra teamet! Man säger sig gör klart allt arbete redan under nästa vecka (v48)! Därav den plötsliga ändringen i tidplanen!
V49 ska alltså inte behövas!

NOTERA att som vanligt kan du behöva uppdatera sidan för att se uppdateringarna!

De närmaste dagarnas tidplan är:

Furumovägen 25. Arbete under 26 okt-26 nov
Arbete enligt STEG TVÅ

Regöring och relining av ledningen under huset under 1 vecka.

v47
Måndag 16 November – 25D Relining. Använd ej vatten&avlopp hos 25D!
Tisdag 17 November
– 25C Relining. Använd ej vatten&avlopp hos 25C!
Onsdag 18 November
– 25B Relining. Använd ej vatten&avlopp hos 25B!
Torsdag 19 November – 25A Relining. Använd ej vatten&avlopp hos 25A!

v48
Arbete med rensning, renspolning av ledningen under huset och relining!
Inget vatten eller avlopp får användas mellan måndag kl 07:00 – torsdag 17:00!
Åtkomst kan behövas till flera av lägenheterna!

Ovanstående tidplan uppdaterad 19 november kl 14:07

Kommentarer:

v47
Arbetet med reliningen fortsätter enligt ovan angiven tidplan. Ovan angiven radhuslägenhet påverkas endast under ovan angiven dag – om arbetet går enligt plan. Övriga lägenheter i längan ska inte påverkas utan där kan vatten och avlopp användas som vanligt.

v48
Regöring under huset. För HELA 25-längan är det ABSOLUT FÖRBJUDET att använda avloppet mellan måndag kl 07:00 – torsdag 17:00!
OBS! Proline har precis bytt team som jobbar med reliningen och det nya teamet har en betydligt mera optimistisk tidplan än det förra teamet! Man säger sig göra klart allt arbete redan under v48! Därav den plötsliga ändringen i tidplanen!

För ovanstående angivna lägenheter är det ABSOLUT FÖRBJUDET att använda avlopp!
Om detta sker resulterar detta i dryga kostnader. Därför ber vi Er att noga respektera aviserade avstängningar. Se till att eventuella barn är informerade och åtgärder tagits för att förhindra att de råkar använda avloppen. Under reliningarbetet kan man behöva gå in i flera av lägenheterna!

Gör detta innan man börjar arbetet hemma hos dig:

  • Plocka ur alla lösa saker på golvet i badrummet.
  • Töm kommoderna under handfaten i badrum och toalett. Ta bort ev lådor.
  • Töm skåpet under diskbänken. Om lådorna är löstagbara ta då loss dom.
  • Golvbrunn skall vara åtkomlig i badrummet.
  • Husdjur får inte vara ensamma i lägenheten. Detta är för att Proline friskriver sig för allt ansvar för ev husdjur.
  • Se till att hallarna nere och uppe är framkomliga – man kommer att behöva dra sina ledningar även till övervåningens badrum.
  • Se till att fixa ev läckande kranar och duschar!

Mer att läsa om stamrenoveringen finns bland övriga nyheter!
